Richieste connessioni, dati Terna: 115 progetti FV ready to build per un totale di 4,66 GW

Share

Le richieste di connessione per progetti rinnovabili ricadono per lo più nella categoria SMTG accettate, mentre i progetti Ready-to-build, che rientrano nella categoria di Terna “STMD (Soluzione tecnica minima di dettaglio)/Contratti”, rappresentano una parte minoritaria.

Le richieste di connessione sono 5.431 per una potenza complessiva di 328,33 GW, di cui il 43% da progetti fotovoltaici, circa 30% dall’eolico onshore e il 28% dalle eolico offshore.

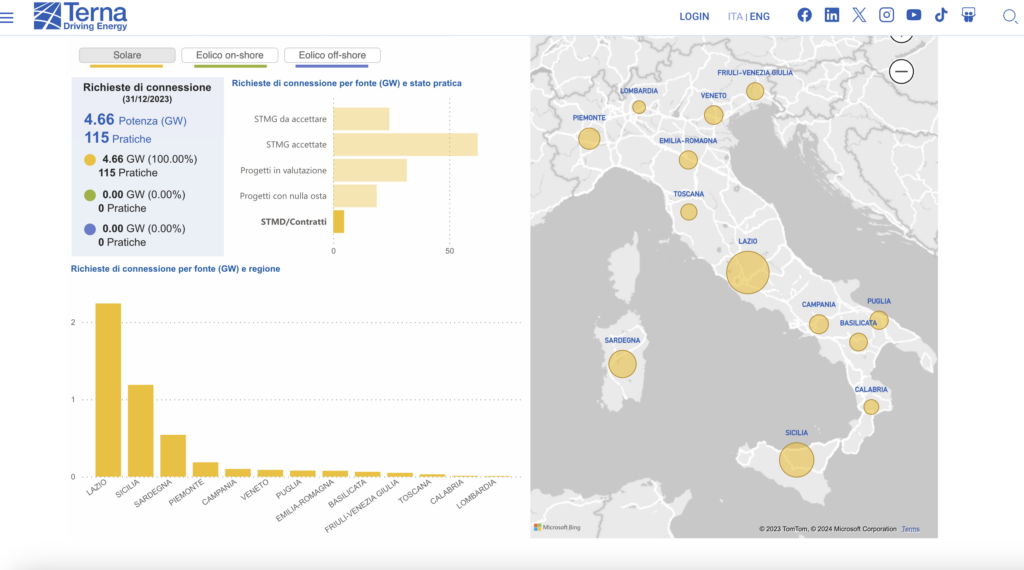

Le richieste di connessione per progetti Ready-to-build raggiungono una potenza di 6,11 GW per un totale di 166 pratiche. Il 76% da 115 progetti fotovoltaici (4,66 GW), il restante 24% da 51 progetti eolici onshore (1.44 GW).

In termini di progetti solari “Ready-to-build” le richieste di connessione sono trainate da Lazio (2,24 GW) e Sicilia (1,19 GW), mentre risultano molto contenute in Piemonte (0,19 GW), ma ancora di più in Puglia (0,08 GW) e soprattutto in Lombardia (potenza pressoché nulla).

Guardando invece i “progetti solari con nulla osta”, per una potenza totale di 18,73 GW, traina la Puglia (188 pratiche per 8,50 GW), seguita ancora una volta dalla Sicilia con 69 pratiche per una potenza di 4,42 GW.

Nella categoria “progetti in valutazione” il fotovoltaico ha 712 pratiche per un totale di 31,68 GW; la maggior parte delle richieste di connessione proviene da Sicilia (10,42 GW), seguita da Puglia (7,33 GW) e Sardegna (5,50 GW).

Questi i dati aggiornati al 31 dicembre 2023 riportati da Terna sul portale Econnextion.

La Regione Siciliana e Terna hanno firmato, il 21 dicembre, un Protocollo d’Intesa per avviare una nuova collaborazione finalizzata a migliorare la programmazione e la localizzazione di nuove infrastrutture elettriche nel territorio.
